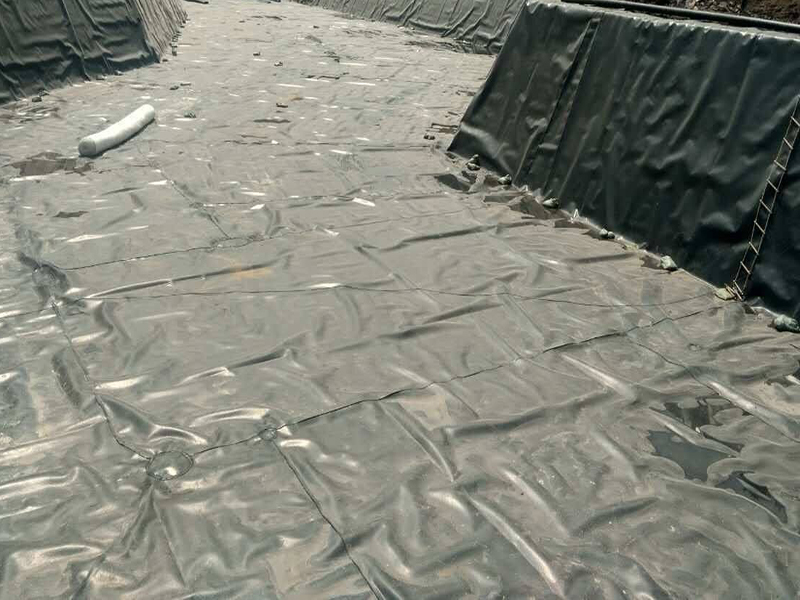

大型钢筋混凝土水池与国内精品久久久久久久影视麻豆膜水池工期对比
以某工程蓄水池为例,大型钢筋混凝土水池,按照设计规范的要求通常不超过30m需设置伸缩缝。根据图纸要求,综合池长度90.55m、宽86m,假设污水池底板为钢筋混凝土结构的话,至少需要被分割成12个分区和6道伸缩缝,由计算可知,垫层混凝土方量大约为898m3、底板混凝土总方量大约为2850m3、钢筋大约为350t。
根据以上工程量以及工序的衔接与穿插,为了便于止水带的安装,被分割成12块的底板需分区块穿插施工。施工步骤应为:垫层混凝土浇筑和养护4d→第一分区6块底板的钢筋帮扎6d、伸缩缝钢筋加强2d→止水带的安装2d→模板施工2d→砼的浇筑与养护5d;第二分区6块底板的钢筋帮扎5d、伸缩缝钢筋加强2d→止水带的安装1d→模板施工2d→混凝土的浇筑与养护2d;养护14d后进行双组分聚硫密封胶的灌注。
综上所述,经过精心组织、合理的计划安排,钢筋混凝土底板的施工,总工期至少需要一个半月的时间。HDPE国内精品久久久久久久影视麻豆防渗膜的施工工序分两次:一是锁扣条的预埋,一是防渗膜的施工。锁扣条的预埋施工是不影响工期的,它是穿插在钢筋工程的进度之中的,钢筋绑扎工序验收完成,锁扣条随之绑扎完成,不占用主工期。
防渗膜施工两大关键点,防渗膜卷材的铺设和焊接;卷材铺设需要吊车配合,8980m2的底板分4各分区施工,一个分区的施工连铺设加焊接三天的时间就可以完成,四个分区也就12d的时间,加上修补与验收的时间,15d的施工周期满足了总工期的需要,工期节约至少30d。

同类文章排行
- 防渗国内精品久久久久久久影视麻豆膜铺设全流程解析!5 步避开 90% 工程隐患,防水效果提升 3 倍
- 影响复合国内精品久久久久久久影视麻豆膜材料耐久性的主要因素有哪些?
- 如何加强渠道防渗工程的质量管理以HDPE国内精品久久久久久久影视麻豆膜为例
- 蓄水池防渗中,塑料类和复合国内精品久久久久久久影视麻豆膜均有应用
- 复合国内精品久久久久久久影视麻豆膜在渠道防渗节水改造中的应用
- 渠道中应用国内精品久久久久久久影视麻豆膜连接的质量控制要点
- 公路工程中国内精品久久久久久久影视麻豆布的物理特性有哪些?
- 鱼塘养殖国内精品久久久久久久影视麻豆膜施工经验介绍
- 国内精品久久久久久久影视麻豆膜轧花成糙法和化学发泡成糙方法有什么区别
- 胶接法施工国内精品久久久久久久影视麻豆膜的水力性能变化及胶接法拼接要求
最新资讯文章
- 复合国内精品久久久久久久影视麻豆膜施工前,这 3 大质量关卡必须过
- 从阻隔渗透到抗老化,复合国内精品久久久久久久影视麻豆膜如何破解复杂环境施工难题?
- 国内精品久久久久久久影视麻豆膜铺设的隐藏技巧:如何避免90%的漏水隐患?
- 基层处理+防渗毯铺设:打造顶级防渗效果的秘诀!
- 垂直 vs 水平!水池防渗方案终极对决,答案让人大跌眼镜
- 麻豆视频APP在线下载施工前必看:基层检查、环境评估、材料准备攻略!
- 会呼吸的防水材料!麻豆视频APP在线下载的智能自修复机制大揭秘
- HDPE如何攻占高端制造市场?
- HDPE国内精品久久久久久久影视麻豆膜:化工、石化、油田领域的“全能防护盾”
- 暴雨季施工必备:高温环境防渗膜焊接安全操作手





首页
电话
QQ
联系
